【錦柏苑收樓必做清單】馬鞍山綠置居交樓標準:驗收重點、執漏流程與裝修前準備事項。1,896...
公佈日期
錦柏苑設有A、B、C三座,收樓前先參考以下標準層平面圖,了解自己所屬座數及戶型佈局,有助針對性地檢查每個空間:

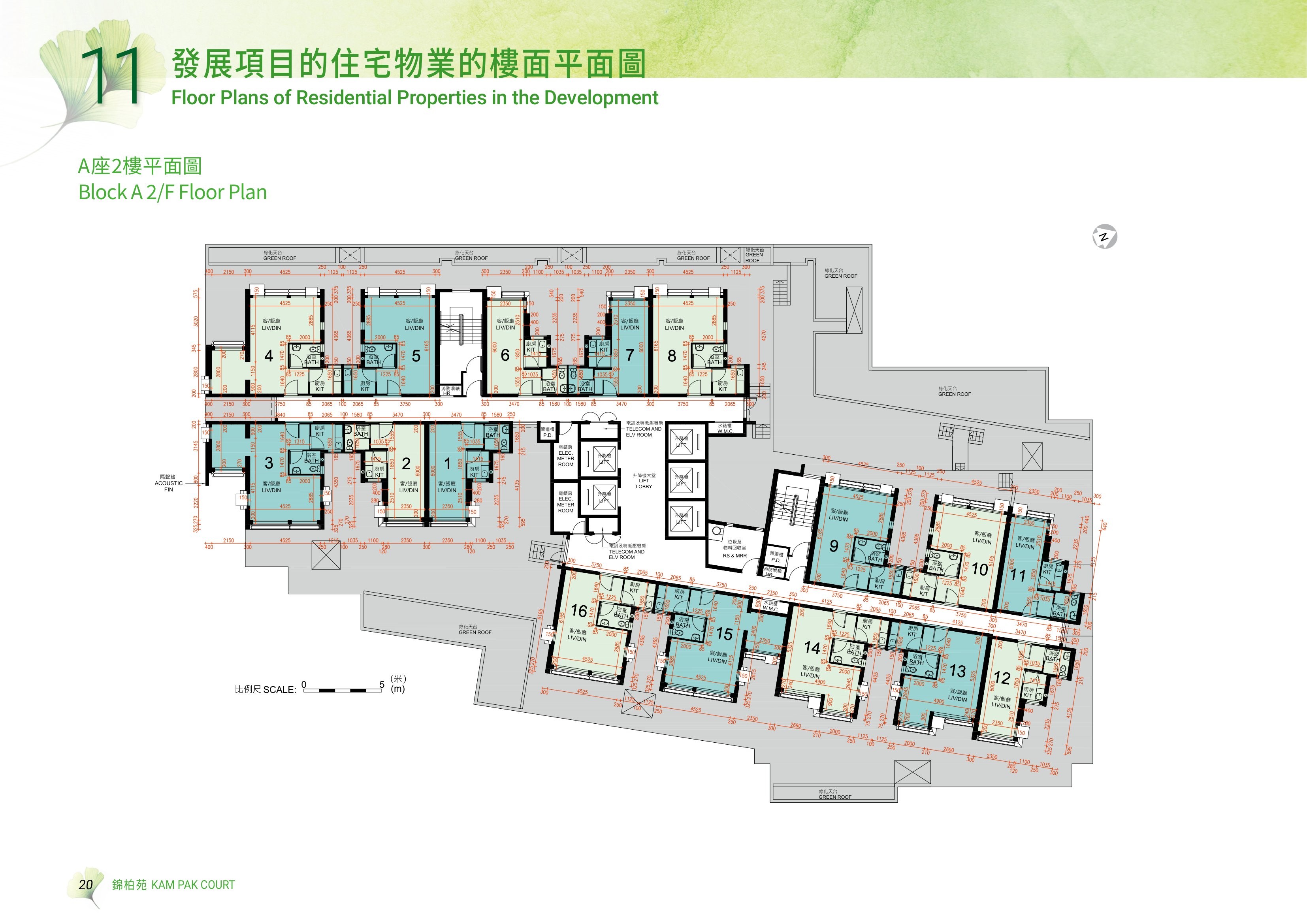

錦柏苑A座標準層平面圖

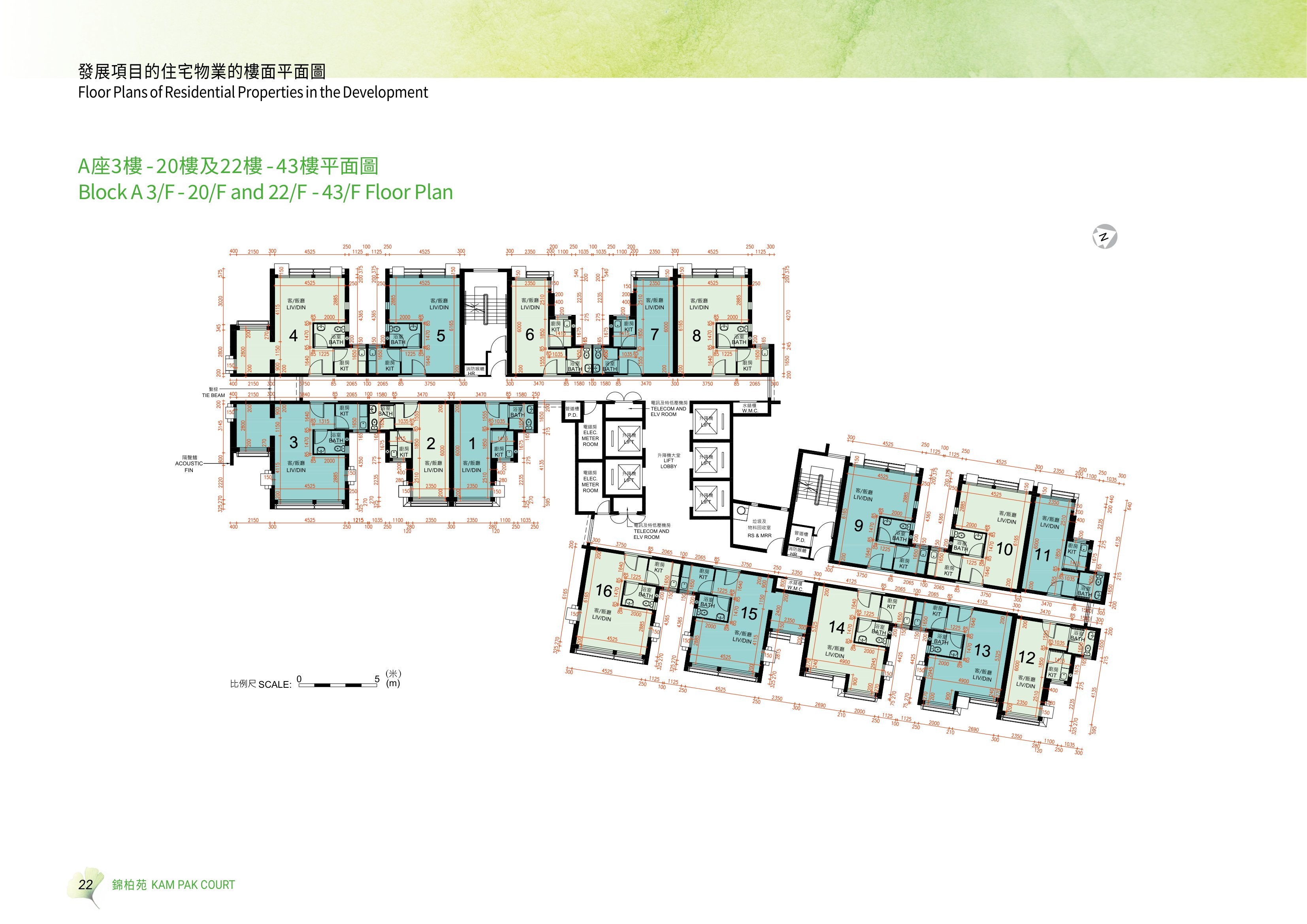

錦柏苑B座標準層平面圖

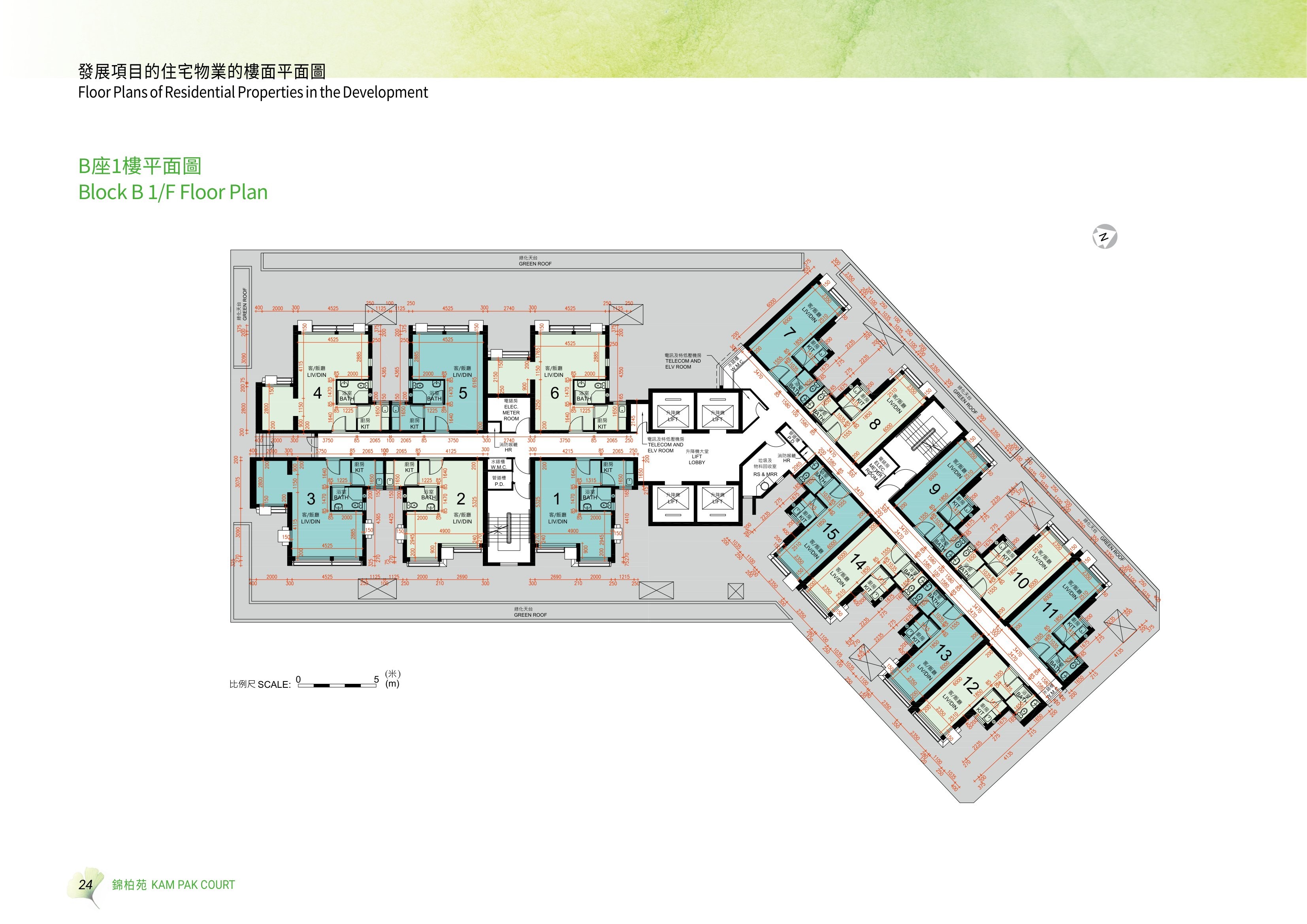

錦柏苑C座標準層平面圖

錦柏苑是綠置居項目,與一般居屋的最大分別是單位以清水房標準交付,沒有地磚、牆身油漆、廚廁設備。這意味著業主在收樓後必須進行全屋裝修才能入住,因此收樓驗樓的重要性比一般居屋更高。
由於錦柏苑部分高層單位面向馬鞍山路(交通噪音),近半單位設有減音窗。收樓時需特別檢查減音窗的功能是否正常,這些窗戶是結構的一部分,不可拆除或改裝,日後裝修時也必須預留足夠空間。詳見居屋裝修限制完整指南。
收樓必備工具清單
[ ] 手機(拍照記錄每個缺陷位置,建議拍攝影片作完整記錄)
[ ] 電筒(檢查暗位、櫃底、天花、窗框)
[ ] 白紙及紙巾(測試窗框唧膠透光、水管滲水)
[ ] 硬幣(輕敲瓷磚及牆身測試空鼓)
[ ] 捲尺(量度尺寸供後續傢俬規劃)
[ ] 水平尺(檢查地台及牆身是否平整)
[ ] 後備電池(長時間驗樓,手機電量是關鍵)
[ ] 收樓文件及平面圖(逐項對照)
錦柏苑10大必檢項目
# | 檢查項目 | 檢查方法 | 常見缺陷 |
|---|---|---|---|
1 | 窗戶及減音窗 | 開關測試、檢查玻璃有否崩花、唧膠是否完整 | 減音窗無法正常開合、外牆欠唧膠 |
2 | 牆身及天花 | 目測油漆是否均勻、用硬幣輕敲測試空鼓 | 油漆不均、批盪不平、牆角裂紋 |
3 | 地台平整度 | 水平尺檢查、來回走動聆聽異響 | 地台不平、混凝土凹凸 |
4 | 大門及室內門 | 開關順暢度、門鎖功能、門框穩固度 | 門鉸異響、門縫過大 |
5 | 供水及排水 | 放水測試、檢查水壓及去水速度 | 去水緩慢、水管滲漏 |
6 | 電力裝置 | 逐個測試燈掣及插蘇,檢查配電箱 | 燈掣接觸不良、插蘇無電 |
7 | 窗台及石材 | 用手輕推測試穩固度 | 窗台石鬆動 |
8 | 防水唧膠 | 檢查窗框、廚廁接口的唧膠 | 唧膠不足或遺漏 |
9 | 通風系統 | 測試抽氣扇運作 | 抽風不足(尤其黑廁) |
10 | 冷氣機 | 開機測試製冷功能 | 冷氣不冷、噪音過大 |
錦柏苑常見執漏項目
根據已收樓業主的經驗,錦柏苑最常見的執漏項目包括: - 窗框唧膠不足(尤其是面向馬鞍山路的高層單位) - 牆身局部空鼓(輕敲時聲音異常) - 地台局部不平(影響日後鋪地磚或木地板) - 減音窗開合不順
執修流程:收樓當日→填寫執修清單並拍照→提交管理處→一般21天內完成→業主複檢。保養期由成交日期起計6個月,期間發現的新缺陷均可提交。
收樓後的即時行動
第一步:確認減音窗狀態
錦柏苑近半單位設有減音窗,這是你裝修時絕對不能改動的部分。收樓時必須確認減音窗的開合功能正常,如有異常立即提交執修。裝修時,訂造窗簾或窗台傢俬需預留足夠空間,確保不影響減音窗的開合。詳見玻璃趟門間房設計方案中有關窗戶周邊設計的建議。
第二步:規劃電路
清水房交付意味著現有電掣位極少。全爆裝修需增加10-15個電路(包括電視牆4個插座+2個USB、廚房3個插座、每間睡房床頭各1個插座+1個USB等)。建議收樓時帶同設計師或裝修顧問一同量度及規劃。詳見智能家居裝修佈線指南。
第三步:鎖定裝修公司
收樓後建議立即預約裝修公司上門度尺,可以在執修期間同步進行設計規劃,執修一完成即可開工。
收樓時最容易漏咗嘅五個檢查位
大部分業主收樓時只會檢查牆身、地板同窗戶,但有幾個位成日俾人漏咗,到裝修時先發現問題:
1. 配電箱容量
錦柏苑清水房嘅配電箱通常只有6-8個備用位,但全爆裝修要增加10-15個新電路(燈具、冷氣、廚房電器、智能家居等)。如果配電箱容量唔夠,可能要升級成個配電箱,費用約$3,000-5,000。收樓時記得打開配電箱檢查剩餘備用位數量。
2. 窗框外牆唧膠
錦柏苑近半單位面向馬鞍山路,窗框嘅外牆唧膠係防止滲水嘅第一道防線。收樓時可以用白紙放在窗框邊,睇下有冇光線穿透。如有,即代表唧膠不足,要即時記錄提交執修。
3. 浴室及廚房去水坡度
用一個簡單方法測試:倒一公升水落去水口,觀察水係咪喺5秒內完全排走,以及有冇積水。如果去水慢或者有積水,代表地台坡度不足,呢個係比較難執修嘅問題,但你必須喺收樓時記錄。
4. 減音窗的開合順暢度
錦柏苑嘅減音窗係長期唔會開嘅(因為要隔音),但收樓時一定要試晒所有減音窗嘅開合功能。如果開合唔順或者有異常聲響,要即時記錄。日後如果想維修,可能已經過咗保養期。
5. 牆身垂直度
用一條長水平尺放在牆身,檢查係咪完全垂直。如果偏差超過3mm,日後安裝訂造傢俬嘅時候會有明顯罅隙,要額外用填縫劑處理。呢個位好多業主會漏咗唔檢查。
選擇Tamperature 適度:安心裝修,無後顧之憂
收樓驗樓已經夠多事要煩,如果裝修仲要預繳大額訂金,一旦工程爛尾或質素差劣,便可能血本無歸。選擇 Tamperature 適度,用「先完工,後付款」同清晰時間承諾兩大承諾,由收樓驗樓到入伙全程安心。
「先完工,後付款」:將主導權交還給您
改變傳統裝修預繳大額訂金的模式,工程風險由 Tamperature 適度一力承擔。
告別被動: 傳統模式下業主要預付大筆資金,工程一旦爛尾或質素差劣便血本無歸;選擇 Tamperature 適度便毋須再擔心。
安心驗收: 「分階段驗收,滿意才付款」——每個工程階段您親自驗收,滿意後才支付該部分款項,就好似買衫試啱先畀錢,確保每一分錢都用得其所。
掌握財政: 由始至終手握大部分資金,擁有絕對主導權,毋須再為工程質素擔憂。
清晰時間承諾,嚴格把控工程進度
裝修延誤是不少業主的噩夢,打亂入住計劃之餘還可能產生額外開支。Tamperature 適度承諾在合約訂明的時間內完成工程——透過嚴謹的施工時間表及專業項目管理,嚴格監控每個階段的進度,準時交場,絕不無故拖延,讓您安心規劃入伙日程;杜絕傳統裝修常見的爛尾及無限延期問題。
選擇 Tamperature 適度,就是選擇一份零風險的承諾。我們熟悉錦柏苑清水房交樓標準及減音窗限制,可以讓您在執修期間同步進行設計規劃,執修一完成即可開工。您的滿意,就是我們服務的唯一標準。
常見問題 (FAQ)
Q1: 錦柏苑收樓要帶咩文件?
A1: 帶同管理處提供的收樓文件、買賣合約副本及身份證明文件。最重要的是帶同收樓檢查清單(本文附表可打印使用)。
Q2: 錦柏苑清水房要預幾多裝修費?
A2: 清水房需全爆裝修。184呎開放式約$12-18萬;280呎開放式約$18-25萬;380呎一房約$24-33萬;450呎以上兩房約$30-48萬。以上為全爆連訂造傢俬的參考預算。
Q3: 收樓後幾時可以開始裝修?
A3: 建議在執修完成後(約收樓後3星期)開始。在等待期間可同步確認設計方案及物料選擇。
Q4: 減音窗可否拆除?
A4: 絕對不可。減音窗是結構一部分,不可拆除或改裝。裝修時所有窗戶周邊的設計必須預留空間,不影響減音窗的正常開合。清潔只可用清水或中性清潔劑。
Q5: 錦柏苑保養期幾耐?
A5: 由買賣成交日期起計6個月。期間內發現的任何新缺陷均可提交執修申請。
Q6: 收樓時發現空心磚點算?
A6: 瓷磚空鼓是常見問題。如空鼓面積超過20%或位於邊緣位置影響安全,應即時記錄並提交執修。小範圍空鼓(≤20%面積、邊緣貼實)屬可接受範圍。
Q7: 錦柏苑裝修要唔要申請?
A7: 需要向管理處申請裝修許可證及繳交按金。不可拆除主力牆及防火牆。施工時間及噪音管制需遵守管理處規定。
Q8: Tamperature 適度可唔可以幫我驗樓?
A8: 可以。Tamperature 適度的裝修顧問可在上門度尺時協助你識別潛在問題,特別是一些可能影響後續裝修的隱藏缺陷。我們提供免費上門度尺服務及「先完工後付款」方案。
